新しい我が家

スウェーデン   新しい我が家は"スウェーデン・ハウス"

(3) 基礎工事
鉄筋の主要部分は工場で正確に加工されていて、配筋作業は早い。 型枠の工事もかなり高い精度を要求されているらしい

配筋-1    配筋-2

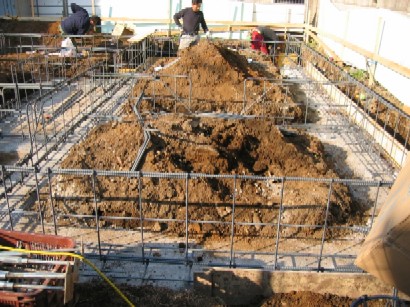

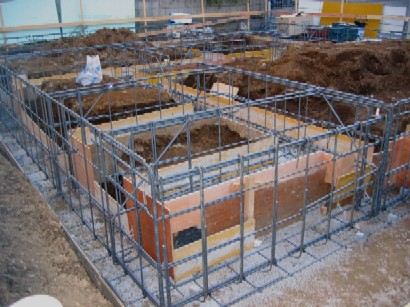

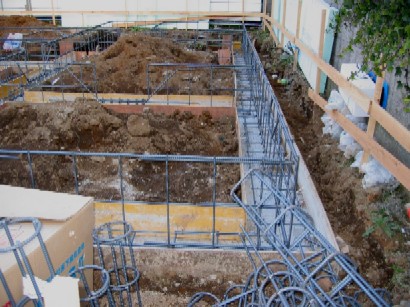

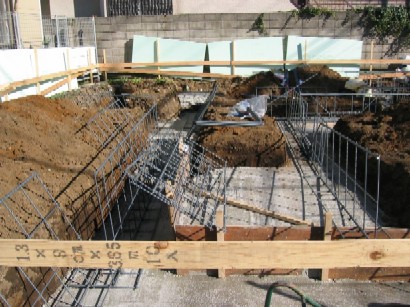

配筋-3    配筋-4
配筋が終わったところで検査

(4) 基礎工事完了
スウェーデンハウスの標準仕様は布基礎。 型枠の精度も非常に高そうだ

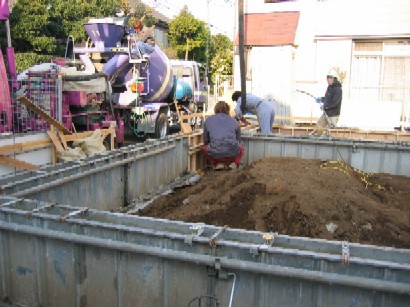

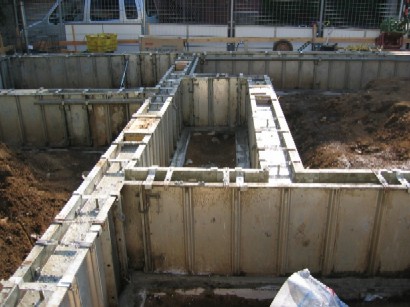

コンクリート打設-5    コンクリート打設-6

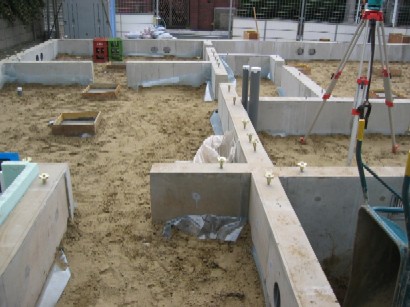

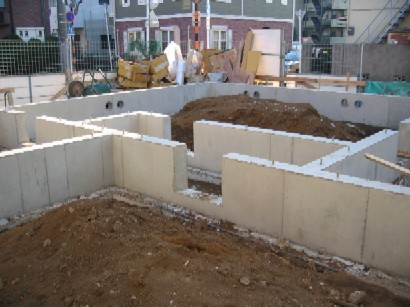

基礎完成-7    基礎完成-8
基礎工事完了の検査も無事に終わった

(5) 一階壁の組み立て
スウェーデンハウスは「木質パネル工法」で、窓も組み込まれて正確に加工された壁パネルが工場で製造されて来るため、現場での組み立ては早い! まさに「組み立て」という表現がピッタリで、二人の職人さんが一日で一階壁の組み立てを終わらせてしまう

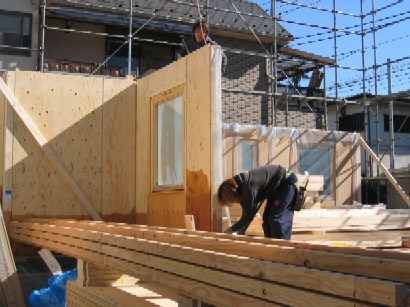

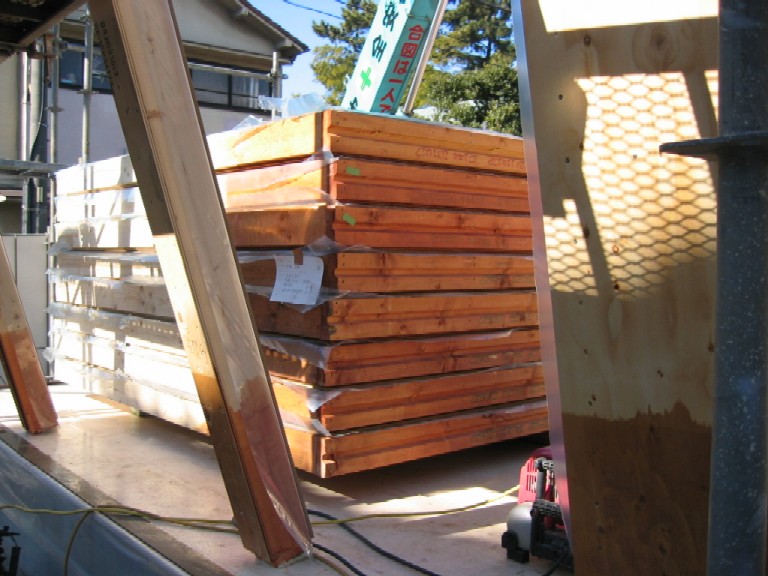

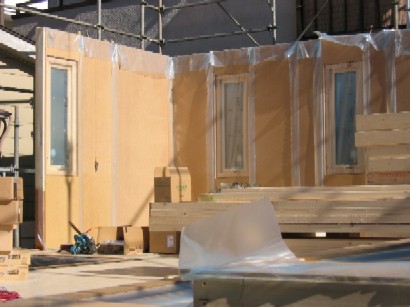

一階の壁パネル-9    一階の壁パネル-10
資材の搬入から一階の壁パネルの組み立てまでが一日で出来てしまう

床の突起    壁パネルの溝
床にはレール状の突起があり、壁パネルにはそれに合わせた溝が切ってあり、これで気密を確保するようになっている(鋸くずが落ちたままになっているところが、ちょっと気になる)

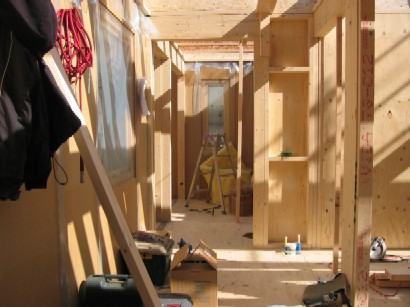

内部-11    内部-12
休憩中に内部を見学させてもらった。(建て方が始まってから、ここまでが約一週間)

(6) 二階壁の組み立て
一階の壁が立ってから約一週間後には、二階の壁が立った。 壁の組み立ては半日程度で出来てしまう

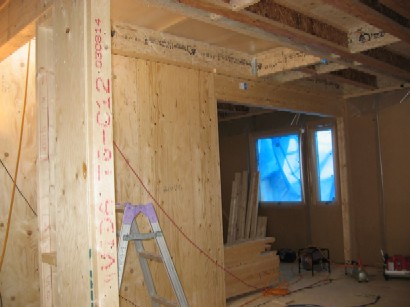

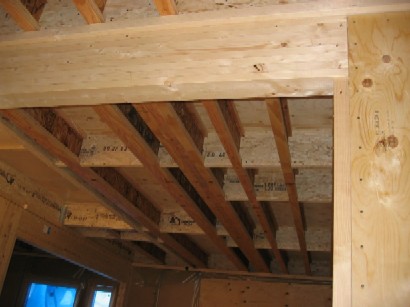

二階の床-9    二階の床-10
いつの間にか、二階の床の骨組みも出来上がっていた

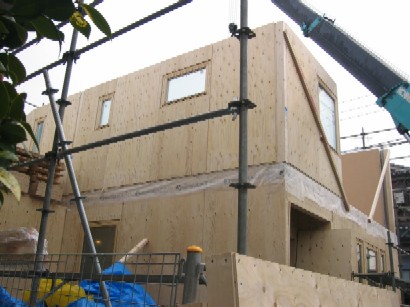

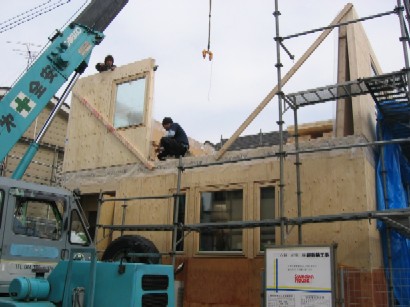

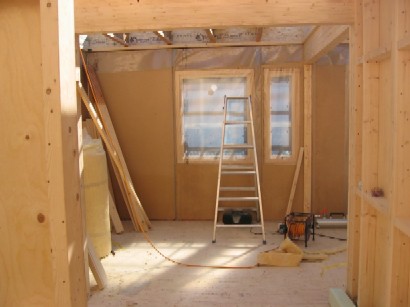

二階の壁-11    二階の壁-12
二階の壁パネルの組立は、ベテランの職人さん二人だけで半日でほぼ完了

(7) 上棟
建て方が始まってから、約二週間で上棟。

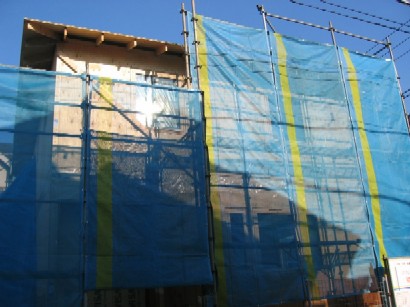

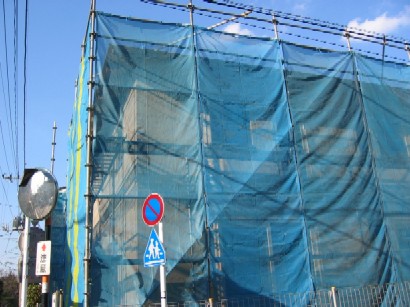

上棟-9    上棟-10
シートもスウェーデン・カラー 横に黄色の帯が無いのが残念!

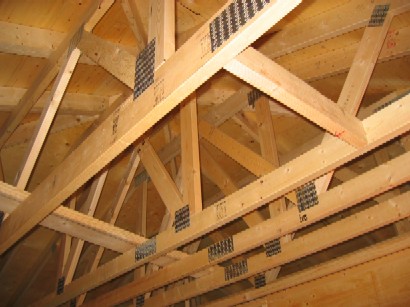

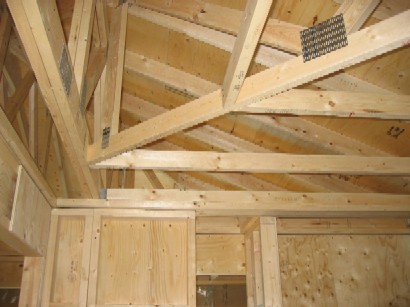

屋根の骨組み-11    屋根の骨組み-12
屋根の骨組み(トラス)も工場で組み立てられて来る

(8) 順調に工事進行中
上棟後も、順調に工事が進んでいる。

玄関-13    屋根-14

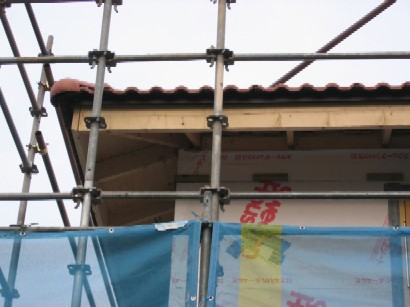

玄関ドアも取り付けられたし、屋根にはモニエル瓦が敷かれた(これで少しは雨の心配をしなくても良くなったかな?)

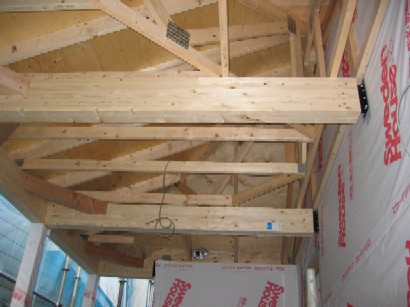

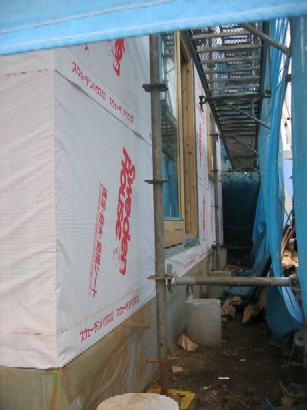

車庫の屋根-15    透湿防水シート-16
車庫の屋根もかなり頑丈そう。 壁パネルに透湿防水シートが貼られた(外壁材が貼られるまでは、まだ雨が心配か?)
